Dreux : refaire la zinguerie avant de ravaler, ou juste après ?

À Dreux, gouttières et enduit arrivent souvent en bout de course ensemble : dans quel ordre traiter les deux, et comment l'écrire au devis sans avenant.

•Terrain / 7 min de lecture

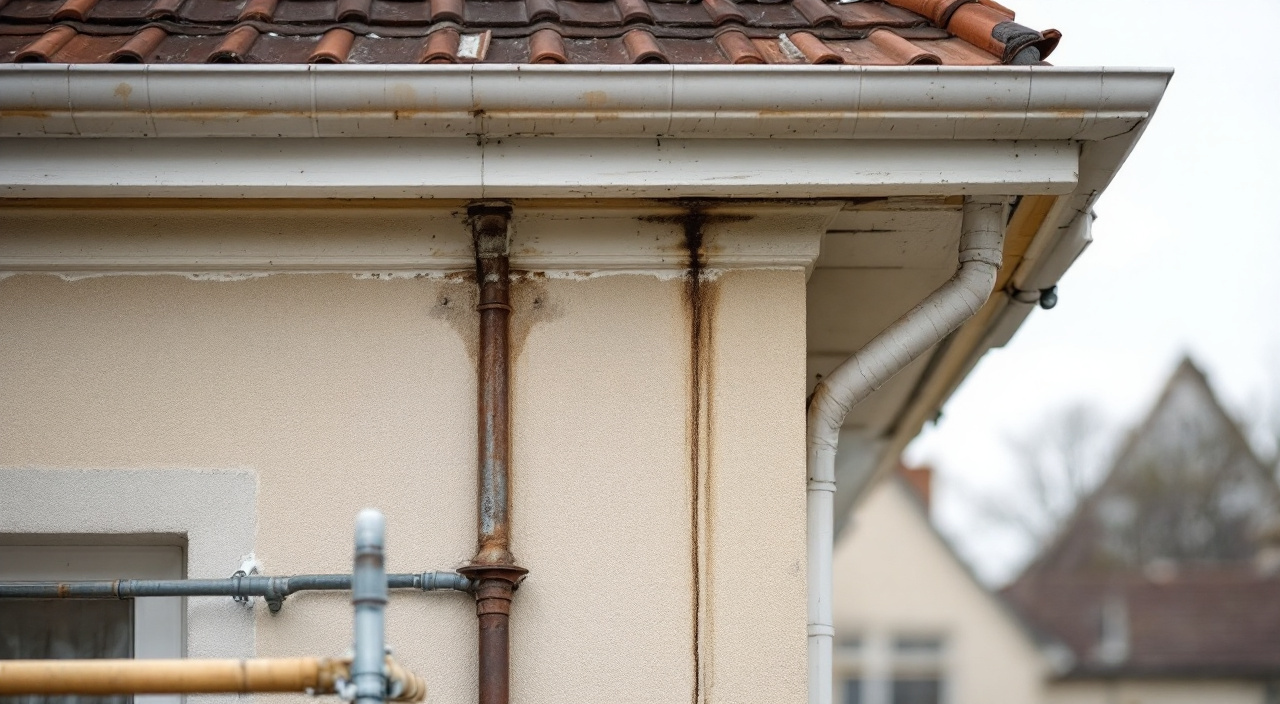

Haut de façade d'un pavillon : gouttière en zinc fatiguée, descente descellée et traînée d'humidité sur l'enduit, devant un échafaudage monté
Gouttière, descente et rive de toit se croisent sur les trente derniers centimètres de la façade : c'est là que l'ordre des travaux se décide.

La scène se répète tous les printemps à Dreux, dans les faubourgs pavillonnaires comme dans les rues du centre ancien : vous faites venir deux ou trois façadiers pour un enduit fatigué, et le premier arrivé recule de trois pas, lève la tête, et vous parle de la gouttière. Pas de l'enduit. De la descente qui fuit au collier du haut, de la planche de rive dont la peinture a lâché côté ouest. Puis vient la phrase qui fait basculer le dossier : « il faudrait voir ça avant. »

Il a raison, et ce n'est pas une manière de gonfler le devis. Mais cette phrase ne vous dit ni dans quel ordre travailler, ni comment éviter de payer deux fois le même échafaudage, ni qui répondra du raccord entre la bavette du zingueur et l'arrêt de l'enduit. Tout cela se décide maintenant, sur le papier, avant la signature. Cet article ne traite ni la couverture ni la technique d'enduit : il traite l'ordonnancement, vu de la place que vous occupez, celle du maître d'ouvrage qui commande et qui paie.

Deux usures qui arrivent au même moment sur le bâti drouais

Ce n'est pas un hasard si zinguerie et enduit se présentent ensemble. Ils vieillissent sous la même pluie, dans le même sens, et souvent depuis la même année.

Le faubourg pavillonnaire : un cycle qui synchronise tout

Une grande partie du bâti d'habitation autour du centre de Dreux date des décennies d'expansion, entre les années 1960 et 1990. Ces maisons ont été livrées avec un enduit de leur époque et une zinguerie de leur époque, posés à quelques semaines d'intervalle par des équipes qui se suivaient sur le chantier. Trente à cinquante ans plus tard, les deux ouvrages arrivent en bout de course ensemble, ce qui est logique : ils ont exactement le même âge. Ajoutez-y le fait que tout un lotissement a été bâti dans la même campagne de travaux, et vous obtenez une rue entière qui découvre le même problème le même printemps. Ce phénomène de cycle, nous l'avons traité pour lui-même dans pourquoi les pavillons de cette génération arrivent tous en même temps.

Sur ces maisons, la zinguerie n'est pas un détail décoratif : le débord de toit est généreux, la gouttière pendante court sur toute la longueur des façades principales, les descentes tombent aux angles et finissent souvent par un dauphin ou un coude au-dessus d'un regard. La sous-face du débord, en bois peint ou en habillage rapporté, touche le haut du mur. Quatre ou cinq ouvrages se croisent donc sur les trente derniers centimètres de votre façade, là précisément où l'enduit doit s'arrêter proprement.

Le centre ancien : rives, chéneaux et mitoyenneté

Dans les rues anciennes, la configuration change du tout au tout. Les maisons sont mitoyennes, les débords de toit sont faibles ou inexistants, et le mur prend l'eau presque directement. La descente tombe en façade sur rue, à quelques centimètres du trottoir, avec un pied en fonte pour résister aux chocs. Parfois l'évacuation passe par un chéneau qui court le long d'un voisin, et la rive de toit meurt contre un mur qui n'est pas le vôtre.

D'où une conséquence directe sur l'ordonnancement : dans le centre ancien, vous ne pouvez pas vous permettre de rouvrir le haut de la façade six mois après l'avoir enduite. Remonter un échafaudage sur un trottoir étroit, redemander une autorisation d'occupation, réinstaller les protections, reprévenir les voisins : le deuxième passage se paie sec, là où le premier se diluait dans un chantier complet.

Ajoutez l'exposition. Dreux se tient au contact du plateau ouvert et de la vallée de la Blaise, et les pluies dominantes arrivent d'ouest et de sud-ouest : les façades tournées vers ce secteur prennent la pluie battante de face, sans écran, particulièrement en lisière de faubourg. À l'inverse, les murs au nord et les parties basses proches de la rivière sèchent lentement et verdissent volontiers. Faites se rencontrer une pluie qui pousse l'eau sur le mur et un mur qui sèche mal, et une gouttière percée cesse d'être un désagrément : elle devient la cause principale de ce que vous prenez pour une fatigue d'enduit. La traînée verticale sombre sous un joint de gouttière, la zone friable derrière une descente descellée, le pied de mur qui pulvérise au-dessus du dauphin ne sont pas des défauts d'enduit, ce sont les traces d'une eau mal conduite. Refaire l'enduit sans traiter la conduite d'eau, c'est acheter la même dégradation une deuxième fois, au même endroit.

Pourquoi la zinguerie passe normalement avant l'enduit

L'ordre habituel du métier n'est pas une préférence de calendrier, il découle de trois contraintes que vous pouvez vérifier vous-même en levant les yeux.

D'abord, l'enduit vient s'arrêter contre la zinguerie, pas l'inverse. Le haut du mur se termine sous une bavette, derrière un solin, contre une planche de rive. Ces pièces définissent la limite haute de l'ouvrage du façadier. Si elles doivent être changées, il faut qu'elles le soient d'abord, sinon le façadier travaille contre un repère provisoire.

Ensuite, l'enduit a une épaisseur. Une descente reposée sur un mur qui vient d'être enduit ne se refixe ni au même endroit ni avec les mêmes colliers : il faut des fixations adaptées à la nouvelle surface. Percer un enduit récent pour y sceller des pattes, c'est ouvrir des points faibles dans la peau qu'on vient tout juste de refermer.

Enfin, un support doit être sec et stable pour recevoir un enduit. Une descente qui fuit alimente le mur en continu. Traiter la fuite d'abord, c'est donner au mur le temps de se ressuyer avant l'arrivée du façadier.

Ce que l'ordre inverse laisse comme traces

Quand la zinguerie passe après, les défauts sont toujours les mêmes et se voient depuis le trottoir. Un liseré non enduit apparaît derrière la planche de rive déposée trop tard. Les anciens trous de colliers, rebouchés au coup par coup, forment une ponctuation de pastilles plus claires. Le solin se retaille dans un enduit frais, et la saignée reste lisible. Les teintes ne se raccordent pas, parce qu'une reprise ponctuelle sur un enduit teinté ne se fond jamais complètement.

Aucun de ces défauts n'est grave au sens de la solidité. Tous sont visibles pour toujours, et tous se paient en supplément.

La question utile n'est donc pas « faut-il faire la zinguerie ? », mais « comment j'organise deux corps de métier sur une seule installation, en une seule campagne, avec deux devis qui se parlent ».

Les trois séquences possibles, et ce que chacune vous fait porter

Vues du maître d'ouvrage, il n'existe que trois manières d'enchaîner. Chacune est défendable, mais chacune vous fait porter un risque différent, et c'est ce risque-là qu'il faut choisir en connaissance de cause.

  • Séquence 1 — zinguerie d'abord, enduit ensuite, deux installations. La plus simple à commander et la plus lisible en responsabilité : chaque entreprise vient chez elle, monte son échafaudage, travaille, replie. Vous payez deux montages, deux démontages, deux immobilisations. Vous gagnez en clarté, vous perdez en argent et en temps.
  • Séquence 2 — zinguerie puis enduit, un seul échafaudage mutualisé. La bonne réponse dans la grande majorité des cas drouais. Vous ne payez l'installation qu'une fois, la façade est ouverte une seule fois, et le façadier travaille sur une zinguerie neuve dont il connaît la géométrie définitive. En échange, vous prenez en charge une coordination : deux plannings qui doivent s'emboîter, et un échafaudage dont la durée de location dépend du plus lent des deux.
  • Séquence 3 — enduit maintenant, zinguerie plus tard. Scénario défendable si la zinguerie est patinée et non percée, ou si votre trésorerie impose d'étaler. Mais dites-le clairement, faites écrire au devis de façade que la zinguerie existante est conservée en l'état, et acceptez que le futur passage du zingueur laisse des reprises. La logique de l'étalement est détaillée dans faut-il tout faire d'un coup ou phaser les travaux.

Une quatrième voie mérite d'être citée parce qu'elle règle beaucoup de choses d'un coup : une seule entreprise qui porte les deux lots, soit qu'elle ait un zingueur dans ses équipes, soit qu'elle sous-traite. Vous n'avez plus qu'un interlocuteur, un planning, une réception, un responsable. Le prix n'est pas forcément plus bas, mais la charge de coordination sort de vos mains.

Un échafaudage, deux entreprises : ne pas le payer deux fois

C'est le poste où se joue l'essentiel de l'économie possible. L'échafaudage se décompose toujours en trois choses distinctes : le montage, la location pendant la durée d'occupation, le démontage. Montage et démontage sont des interventions humaines : ce sont elles qu'on paie deux fois quand on installe deux fois. La location est un temps : c'est elle qui dérape quand les deux entreprises ne s'enchaînent pas.

Premier réflexe : demander à chaque entreprise que l'échafaudage apparaisse en poste séparé, ces trois composantes distinguées, et non fondu dans un prix global de façade. Sans cette séparation, vous ne pouvez ni comparer, ni négocier, ni retirer le poste au second intervenant. Cette exigence de lisibilité est la même que celle décrite dans lire un devis de ravalement ligne par ligne.

Second réflexe : demander qui porte l'échafaudage. Une seule entreprise doit en être titulaire. C'est elle qui le monte, le vérifie, l'assure et le démonte. L'autre l'utilise, et cet usage doit être écrit.

Ce qui doit figurer noir sur blanc dans les deux devis

  • Qui monte, qui démonte, qui assure. L'entreprise titulaire est nommée dans les deux documents.
  • Les dates d'occupation prévues, avec la période de mise à disposition de l'entreprise qui n'est pas titulaire.
  • Le prix d'une journée de location supplémentaire, et surtout à qui elle est imputée si le retard vient de l'une des deux entreprises et non de vous.
  • La hauteur et la configuration. Point souvent oublié : un échafaudage calculé pour un enduit s'arrête volontiers juste sous la gouttière. Le zingueur, lui, a besoin d'un plancher au niveau de l'égout, voire au-dessus de la rive, avec les protections correspondantes. Faites préciser que la configuration convient aux deux travaux, sinon vous paierez un rehaussement en cours de route.
  • Les accès et les protections communes : bâches, filets, protection des seuils et des plantations, cheminement pour vous et vos voisins.
  • Le sort des ouvrages provisoires entre les deux interventions : que se passe-t-il si l'échafaudage doit rester en place une semaine de pluie ou une période de congés.

L'occupation du trottoir ou d'une place de stationnement se demande par ailleurs à la commune, et ses modalités exactes se vérifient auprès des services de la mairie de Dreux : cela ne se devine pas depuis un devis. Dans une rue étroite du centre, cette autorisation devient le vrai point de départ du calendrier, puisqu'elle commande la date de montage, donc l'enchaînement des deux corps de métier.

La dépose et la repose des descentes : au devis, pas en avenant

Voici la ligne qui manque le plus souvent, et celle qui revient le plus souvent en supplément. Pour enduire un mur, il faut décoller les descentes. Pour les décoller, il faut les déposer. Et une descente d'eau pluviale déposée après des décennies en place ne se repose pas toujours telle quelle : le zinc fatigué se déchire aux emboîtements, le plastique devenu cassant se fend au démontage, les colliers rouillés se cisaillent.

Si rien n'est écrit, vous découvrez le sujet à mi-chantier, dans les pires conditions de négociation : l'échafaudage est monté, l'équipe est là, et l'alternative est un chantier arrêté. C'est la définition même de l'avenant subi, dont nous décrivons le mécanisme et les cas où il se refuse dans comprendre un avenant, et savoir quand le refuser.

Les lignes à faire écrire

Demandez que le devis de façade porte explicitement chacun de ces points :

  • Dépose des descentes existantes, avec leur nombre. Comptez-les vous-même avant la visite, façade par façade : c'est vérifiable de la rue et du jardin, et cela vous évite un métré approximatif.
  • Repose des descentes existantes, avec la mention colliers neufs de longueur adaptée à l'épaisseur de l'enduit fini. Une descente reposée sur d'anciens colliers trop courts vient plaquer contre l'enduit neuf, et ce mauvais raccord se paie en salissures deux hivers plus tard.
  • Variante chiffrée : fourniture et pose de descentes neuves, à décider au moment de la dépose. C'est la ligne qui transforme une mauvaise surprise en option déjà tarifée. Vous choisirez le jour venu, mais le prix aura été discuté à froid, en concurrence.
  • Rebouchage des anciens scellements avant enduit, et reprise du support aux emplacements libérés.
  • Traitement des pieds de descente : dauphin conservé, remplacé, raccord au regard ou à l'évacuation existante.
  • Évacuation des éléments déposés et de leurs déchets, y compris s'ils partent en métal.
  • L'arrêt de l'enduit en pied de mur, en rive et sous la bavette : baguette d'arrêt, recouvrement, joint. C'est la frontière physique entre les deux lots, et elle doit être décrite dans l'un des deux devis, jamais dans aucun.

Demandez ces éléments en postes chiffrés séparément, pas fondus dans le prix du mètre carré d'enduit. Non pour marchander chaque ligne, mais pour que le retrait ou l'ajout d'un poste reste possible sans rouvrir tout le devis.

Le raccord couvreur / façadier : qui garantit quoi, et jusqu'où

Le principe est simple : chaque entreprise répond de son propre ouvrage. Le zingueur répond de l'étanchéité de ce qu'il a posé, le façadier de l'enduit qu'il a appliqué et de sa tenue sur le support. Le problème n'est presque jamais dans l'un ou l'autre ouvrage : il est dans le centimètre où les deux se touchent.

Deux ans plus tard, une trace d'humidité apparaît sous la rive. Le façadier explique que l'eau vient de derrière la bavette, le zingueur que l'enduit ne remonte pas assez haut. Les deux peuvent être sincères, et vous êtes au milieu, sans moyen simple de trancher, d'autant que l'échafaudage n'est plus là. Le détail des polices concernées et de ce que chacune couvre réellement est traité dans les assurances d'un ravalement.

Vous pouvez réduire ce risque avant de signer, par trois dispositions écrites :

  • Nommer les interfaces. Une phrase par point de contact : arrêt haut de l'enduit sous la bavette, passage des colliers de descente, jonction du solin en pignon, sous-face du débord. Pour chacune, une entreprise désignée. Une interface sans nom devient une interface sans responsable.
  • Un point d'étape entre les deux lots. La zinguerie terminée, avant que le façadier n'entre en action, vous constatez l'état des ouvrages, et cela s'écrit : photos datées, réserves éventuelles, accord pour la suite. Ce constat est ce qui vous permettra plus tard de dire à quel stade un défaut est apparu.
  • Faire vérifier ce qui va devenir inaccessible. Une fois l'enduit fait et l'échafaudage replié, la rive et le derrière de la gouttière ne se regardent plus que depuis la rue, c'est-à-dire pas du tout. Demandez au zingueur des photographies de ses points singuliers pendant qu'il y a encore accès. Ce dossier ne coûte rien et vaut cher en cas de discussion.

Réceptionner en deux temps sans perdre le bénéfice de l'ordre

Deux entreprises, deux réceptions. Rien ne vous oblige à tout signer le même jour, et il vaut mieux ne pas le faire : la réception de la zinguerie se prononce quand la zinguerie est finie, celle de la façade quand la façade est finie. Chaque procès-verbal ne porte que sur son lot.

Un piège existe pourtant, propre à cet ordonnancement : si vous réceptionnez la zinguerie et que l'intervention du façadier abîme ensuite un ouvrage neuf — une descente rayée, une bavette déformée, un habillage taché —, vous avez un ouvrage reçu et un dommage postérieur. D'où l'intérêt d'écrire, dans le devis de façade, que la protection des ouvrages de zinguerie neufs est à la charge du façadier, et que leur état est constaté avant son intervention. Cela ne se règle pas par la confiance, mais par une ligne. Sur un chantier à deux lots, souvenez-vous que rien ne fait le lien entre les deux entreprises en dehors de vous.

Consulter et décider : le calendrier vu du maître d'ouvrage

L'ordonnancement du chantier commence par l'ordonnancement de vos demandes de devis. Trois erreurs se répètent : consulter les façadiers seuls et découvrir la zinguerie ensuite ; consulter le zingueur après avoir signé la façade ; laisser chaque entreprise chiffrer un échafaudage dans son coin.

La marche à suivre tient en peu de choses :

  • Faites le tour de votre maison avant d'appeler qui que ce soit. Notez, façade par façade, le nombre de descentes, l'état apparent des gouttières et des rives, les traces d'eau, ce qui est en zinc et ce qui est en plastique. Ce relevé, même approximatif, change la nature des visites : vous ne subissez plus le constat, vous le vérifiez.
  • Consultez les deux métiers dans la même quinzaine, en annonçant à chacun l'existence de l'autre et l'intention de mutualiser l'échafaudage. Une entreprise qui sait qu'elle ne portera pas l'installation chiffre autrement.
  • Demandez à chaque façadier s'il travaille habituellement avec un zingueur. La réponse vous départage souvent mieux qu'une comparaison de prix : elle dit s'il a l'habitude de cet enchaînement.
  • Faites-vous remettre les deux devis avant de signer le premier. Signer la façade sans connaître le coût de la zinguerie, c'est décider à l'aveugle sur une part importante du budget.
  • Réservez la saison dans le bon sens. La zinguerie se traite dans une fenêtre météo plus large que l'enduit, qui demande de travailler hors gel et hors forte chaleur. L'enchaînement naturel place donc la zinguerie en amont de la belle saison et l'enduit dans la belle saison — ce qui tombe bien, puisque c'est aussi l'ordre technique.

Reste le point à ne pas trancher soi-même : selon l'adresse, et notamment dans les rues anciennes, une modification visible en façade — un matériau de zinguerie différent, une descente déplacée, une teinte d'enduit — peut relever d'une formalité d'urbanisme, voire d'un avis extérieur au dossier. Cela n'a rien d'automatique et ne se déduit ni de l'ancienneté d'une maison ni de la proximité d'un bâtiment remarquable. Ce point se vérifie au service urbanisme de la mairie avant de commander quoi que ce soit, en posant trois questions : quelle formalité s'applique à mon adresse pour un ravalement ; le changement d'un ouvrage de zinguerie ou de son matériau entre-t-il dans ce qui est examiné ; quel délai d'instruction prévoir. Les réponses commandent votre date de démarrage, donc le montage de l'échafaudage, donc l'enchaînement des deux entreprises. Le faire pendant qu'on rassemble les devis évite de payer une immobilisation pour rien.

Questions fréquentes

Ma gouttière fuit un peu, mais elle est encore droite. Faut-il vraiment tout changer avant d'enduire ?

Non, et le devis doit le dire. Entre le remplacement complet et le statu quo, il existe une réparation ciblée : un joint, un emboîtement, une pente reprise, un collier. Ce qui compte, c'est que l'état soit constaté et écrit avant l'enduit, et que le façadier chiffre son travail en connaissance de cause. La vraie faute n'est pas de conserver un ouvrage encore valable, c'est de ne rien écrire à son sujet : dans ce cas, un désordre ultérieur n'aura pas d'origine attribuable.

Le façadier me propose de faire lui-même la zinguerie. Est-ce raisonnable ?

Cela peut être excellent, à condition de savoir qui exécute. Beaucoup d'entreprises de façade travaillent régulièrement avec un zingueur, en équipe intégrée ou en sous-traitance, et cette organisation vous simplifie considérablement la vie : un planning, un échafaudage, un responsable. Demandez qui réalise concrètement le lot, et que cela figure au devis. Une réponse floue sur une question aussi simple en dit plus long qu'un écart de prix.

Peut-on vraiment économiser en mutualisant l'échafaudage, ou est-ce théorique ?

L'économie est réelle, parce que le montage et le démontage ne se paient qu'une fois et parce que vous n'immobilisez votre maison qu'une seule fois. Elle n'est pas automatique : elle suppose que les deux interventions s'enchaînent sans temps mort, sinon les journées de location supplémentaires reprennent une partie du gain. D'où l'importance des dates, et de l'imputation des jours en trop, écrites dans les deux devis avant signature.

Que faire si le zingueur ne peut intervenir que deux mois après le façadier ?

Trois options honnêtes : décaler l'ensemble pour préserver l'ordre logique ; chercher une autre entreprise dont le planning s'emboîte ; ou assumer la séquence inverse en la préparant, c'est-à-dire en faisant écrire et chiffrer tout de suite les reprises que l'intervention ultérieure imposera. La seule mauvaise décision est de lancer l'enduit en espérant que le passage du zingueur se fera sans rien abîmer.

Mon voisin mitoyen a la même gouttière que moi. Faut-il en parler avant ?

Oui, et tôt. En bâti mitoyen, une gouttière, un chéneau ou une rive s'arrêtent rarement pile à la limite de propriété, et l'échafaudage débordera souvent sur son mur, son accès ou son jardin. Une conversation en amont évite l'arrêt de chantier, et ouvre parfois la possibilité de faire intervenir la même entreprise sur les deux maisons pendant que l'installation est là.
